近幾年巖板以超大規格和高檔的裝飾效果嶄露頭角,無論是在裝修選擇上或跨行業產品結合上應用巖板也越來越廣泛。巖板上墻下地或與定制柜結合應用效果不僅獨特,更能提升家居裝修檔次,且因縫隙少能減少后期藏污納垢的問題而備受歡迎。
陶瓷一線品牌華鵬陶瓷近期接連推出巖板MAX·連紋系列800x2600x9MM和1200x2400x9MM規格,9MM厚度薄厚適中能上墻下地應用更廣泛,備受消費者和設計師喜愛。
巖板與傳統瓷磚相對比規格更大意味著鋪貼的難度也更高,那巖板到底應該怎樣鋪貼更安全有效呢?下面我們一起學習巖板的專業鋪貼方式。
施工小提示
1、在大板鋪貼施工時,建議使用專業的瓷磚膠,而非傳統【水泥】,因?yàn)閹r板吸水性很低,不能用傳統水泥濕鋪(貼不穩),使用水泥鋪貼大板容易造成空鼓現象,形成后期安全隱患問題;
2、瓷磚膠鋪貼厚度以5-7毫米為宜,瓷磚膠過厚容易導致后期脫落,建議配合粘結劑一起使用;
3、鋪貼高度如超過7.2米,建議使用干掛法;
4、建議使用美縫劑/瓷縫劑,能夠增加整體美觀感,不會霉變。
鋪貼前準備
鋪貼之前,我們需要準備好鋪貼大規格巖板的工具,如工業級瓷磚吸盤、移動固定架、特制瓷磚防護移動支架、輕質塑膠錘、靠尺、鋼制摸漿刀、灰匙、瓷磚找平器、強力瓷磚粘結劑、海綿填縫刮刀、清潔海綿等。
巖板鋪貼工藝流程:
基層處理→紅外線水平儀定位與彈線→膠粘劑制備→膠粘劑施工→大巖板背涂→大巖板鋪貼→振實平整→找平器輔助調整平整度→表面清潔及保護→填縫處理
1)基面檢查及處理
清除基層浮灰、油等污漬,以免會影響瓷磚膠的粘合度。基面內部必須保持平整,高低不平或表面粗糙的地方可以使用水泥砂漿抹平,同時充分濕潤施工基面,防止空鼓。
2)紅外線水平儀定位與彈線

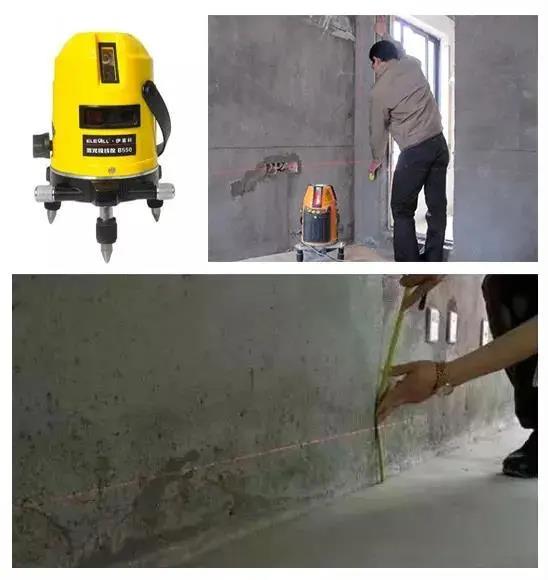

1、由于墻面立面容易造成左右高低偏差,因此在鋪貼墻面前期,建議使用紅外線水平儀定位好巖板鋪貼的位置,以方案鋪貼時更好地定位;
2、根據定位好的位置再進行1:1比例的彈線,以確定巖板鋪貼的位置。

3)調制瓷磚膠

1.將自來水加入攪拌桶,再將粘貼劑逐量加入,混合比例一般為:1份水:4份干粉(具體需要參考產品外包裝說明),用低速電動攪拌器攪拌均勻成糊狀;
2. 水化(靜置)5-10min后進行二次攪拌3min左右即可使用,(水化后的粘結劑不可加水或粘結劑干粉再次攪拌,否則影響粘結效果);
3. 用批灰刀挑起攪拌均勻的膠粘劑后倒置,膠粘劑在5秒左右從批灰刀上墜落,此時的膠粘劑的粘稠度為最佳;
鋪貼流程
第一步:涂抹瓷磚膠
在地面均勻鋪上一層瓷磚膠,形成半干的一層,再次用瓷磚膠填平表面凹凸處,厚度為0.5CM左右;適當條件下,可同時將瓷磚膠均勻地抹在巖板背面,要求瓷磚膠涂抹飽滿。
注意!巖板背涂時,需用齒狀抹灰器均勻的將瓷磚膠抹成條齒狀。注意刮膠時基面與大板需朝同一方向刮齒紋,便于空氣排出,避免瓷磚膠空鼓而造成開裂脫落現象。

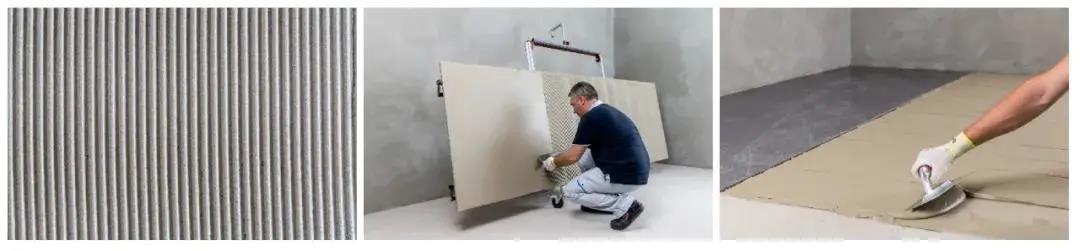

第二步:搬運鋪貼
用三孔玻璃吸工具平抬大板平移施工位置,放置到鋪好瓷磚膠的基面上,至少需要2名工人進行搬運;面積更大的使用移動架搬運。大板的粘貼順序?yàn)?ldquo;自內而外”。必須保證膠粘劑的飽滿度,避免出現空鼓現象。根據設計的要求,在巖板粘貼時應使用適當規格的定位器,以保證留縫的尺寸滿足設計要求,并保證留縫寬度的一致。
第三步:鋪平壓緊
將巖板平整地鋪貼在基層上,使用橡膠錘或塑膠平板將巖板拍實鋪平,便于巖板與基面之間滿漿,排出氣泡,以免產生空鼓現象。

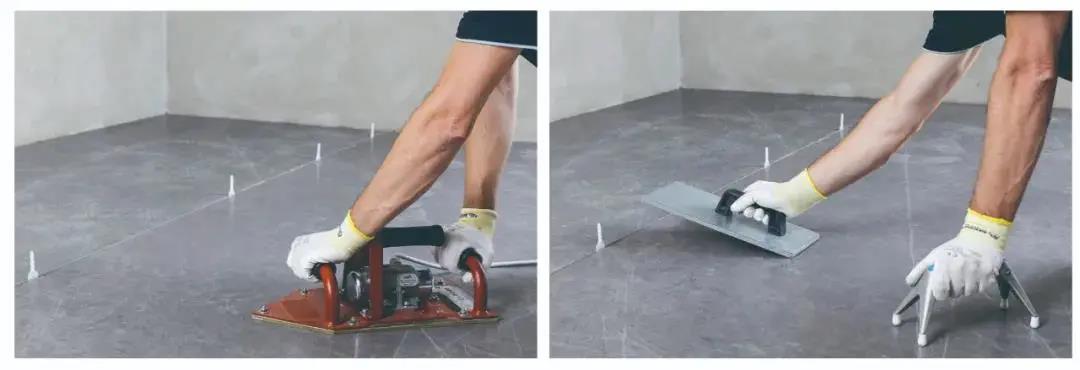

第四步:找平處理

在已定位好的大板邊緣周圍每60cm左右插入找平器底座,檢驗平整后插入找平楔子并夾緊找平器,調節相鄰大板的表面平整度,并將大板間隙調整為2mm左右,以便后續美縫劑處理。
第五步:空鼓檢查
鋪貼一個小時后,可用橡膠錘敲擊板面,檢查是否出現空鼓現象。若聽到“空空”聲的地磚,必須設法重新鋪貼。大板/巖板鋪貼結束后24小時,可進行嵌縫施工。
第六步:板面清潔

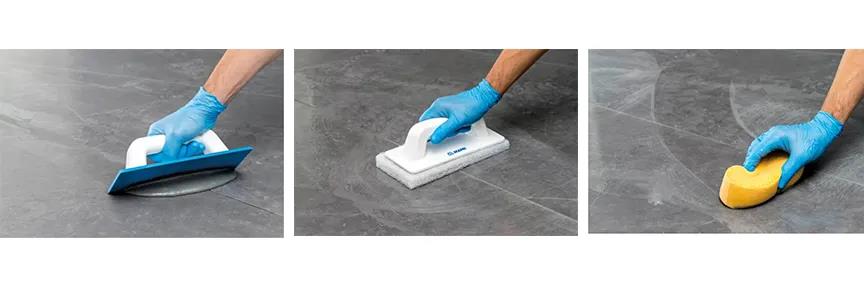

及時將殘留的膠黏劑和灰塵沙土清潔干凈,巖板鋪貼24小時后才能進行美縫。美縫可使用海綿填縫刮刀對瓷磚縫隙進行美縫處理,等待填縫劑固化后,清理多余的填縫劑。
關于鋪貼方式:
1.厚板掛貼工藝:C型背栓干掛系統
測量、放線 > 埋件安裝 > 轉接件安裝 > 龍骨安裝 > 龍骨調平 > 焊縫繡漆處理 > 巖板背栓打孔安裝 > 巖板安裝 > 密封膠 > 巖板板面清潔處理 > 驗收
2.厚板掛貼工藝:H型背栓干掛系統
測量、放線 > 埋件安裝 > 轉接件安裝 > 龍骨安裝 > 龍骨調平 > 焊縫繡漆處理 > 巖板背栓打孔安裝 > 巖板安裝 > 密封膠 > 巖板板面清潔處理 > 驗收
3.室內
基層處理 > 找平 > 彈線分格 > 膠粘劑制備 > 膠粘劑施工 > 巖板背涂膠粘劑 > 巖板鋪貼 > 振實壓平 > 清潔及保護 > 驗收
4.巖板干掛系統
巖板裁切 > 鋁型材切割加工 > 背框組裝 > 背框貼雙面膠 > 復合背框 > 注硅酮結構密封膠 > 堆放養護 > 彈線分格 > 安裝主體龍骨 > 復合巖板安裝 > 填縫 > 清潔
2019年華鵬陶瓷與廣州設計周攜手首度以倡導“做有溫度的居住空間設計”發起了金住獎,金住獎的宗旨與華鵬一貫秉承舒適、安全、健康的理念相契合,這也是多年來陶瓷十大品牌華鵬陶瓷與廣州設計周合作,以及成為金住獎戰略合作伙伴的意義所在。
現邀您參評
參評辦法
1. 參評起止日:即日——2021年9月20日;
2. 登錄設計紀元“2021金住獎-中國居住空間設計年度評選”報名專用通道:
(https://gzdw.designepoch.com.cn/jzj)上傳參評資料;
*主辦方承諾任何時候不以任何名義、任何方式向參評者收取參評費用。
